팔달변전소~매곡정수장 고압선로 철거로 주민불편 해소!

- 지상 고압선로 9.7km, 철탑 32기 -

2016-06-08(수) 13:13
대구 상수도는 다사변전소~매곡정수장 3.9km 구간의 154KV 고압 송전선로를 지하에 설치하고, 기존 팔달변전소~매곡정수장 9.7km 구간의 지상에 설치된 송전선로 및 철탑 32기를 철거하여 주민불편을 해소하고 도시미관을 개선했다.

매곡정수장의 안정적인 운영에 필요한 전력을 공급하고자 1984년 지상에 설치된 팔달계통 가공송전선로는 주변의 택지개발과 성서5차 산업단지조성, 선하부지 사용료 요구 등으로 송전선로 이설에 대한 민원이 계속 발생되었다.

이에 시비 88억 원을 투입하여 2013년 6월부터 다사계통 3.9km의 지중송전선로와 전력맨홀 12개소 설치공사를 시작하여 2015년 10월에 완료했으며, 고압선로를 지하에 설치함으로써 정전사고 예방이 가능해져 안정적인 수돗물 생산․공급이 가능하게 되었다.

또한, 기존에 설치된 팔달계통 9.7km 가공송전선로와 송전철탑 32기는 2015년 10월에 철거공사를 시작하여 2016년 4월에 완료했으며, 올해 6월말까지 철탑부지 복구공사가 마무리되면 주민불편 사항이 해소되고 도시미관이 개선될 것으로 기대된다.

대구시 김문수 상수도사업본부장은 “올해 6월말까지 사업을 완료하여 시민들의 불편사항을 해소하고 안정적인 수돗물을 공급하는데 최선을 다 하겠다”고 말했다.


7보충자료- 대구상수도, 매곡 진입 고압선로 지하화로 주민불편 해소!

매곡정수장의 안정적인 운영에 필요한 전력을 공급하고자 1984년에 설치된 팔달변전소-매곡정수장간 154KV 가공송전선로는 도시화로 발생한 각종 민원해소를 위해 철거하고, 다사변전소-매곡정수장간 지중송전선로 설치 추진

개 요
❍ 사 업 명 : 다사변전소~매곡정수장간 154KV 지중송전선로 설치공사

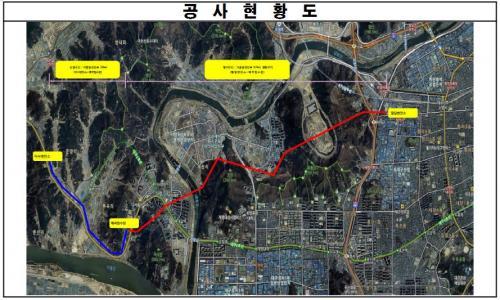

❍ 규 모 : 지중송전선로 3.9km 설치, 가공송전선로 9.7km 및 철탑32기 철거
❍ 사 업 비 : 8,800백만 원(시비)
❍ 사업기간 : 2013. 6. ~ 2016. 6.
❍ 추진배경 : 1984년에 설치된 팔달변전소~매곡정수장간 154KV 가공 송전선로는 주변의 택지개발, 성서5차 산업단지조성, 선하부지
사용료 요구 등의 이설에 대한 지속적인 민원발생
※ 가공송전선 : 전선을 공중(노출)으로 설치하여 전기를 공급하는 전선
지중송전선 : 지하에 전선관 설치하고 전선관내에 전선을 설치하여 전기를 공급하는 전선

추진상황
❍ 기본 및 실시설계용역 : ′12. 5. ~ ′12. 12.
❍ 지중송전선로 설치공사 착공 : ′13. 6.
❍ 지중송전선로 설치공사 준공 : ′15. 10.
❍ 가공송전선로 철거공사 착공 : ′15. 10.
❍ 가공송전선로 및 철탑 철거 : ′16. 4.

향후계획
❍ 철탑부지 복구 및 사업완료 : ′16. 6.

기대효과
❍ 가공송전선, 철탑 철거로 주민민원 해소 및 도시미관 개선
❍ 지중송전선 설치로 정전사고를 예방하여 안정적인 수돗물 공급



대구방송국/이지미기자
이 기사에 대한 독자 의견 (0 개)
회사소개회원약관개인정보보호정책공지사항제휴문의광고문의기사제보
사명:(주)신동아방송 / 등록번호:서울 아02766 / 최초등록일:2013 년 5월 26일 / 제호:신동아방송·SDATV / 발행인·편집인:이신동
본사:서울특별시 서초구 강남대로2길 70 (양재동) / 홈페이지:www.sdatv-su.co.kr
전화:(02)846-9300 / 팩스:(0505)300-8014 / 이메일:sdatv@sdatv.co.kr / 개인정보취급방침·청소년보호책임자:이신동
(주)신동아방송을 통해 제공되는 모든 콘텐츠(기사 및 사진)는 무단 사용, 복사, 배포 시 저작권법에 저해되며 법적 제재를 받을 수 있습니다.
